Перерасчет сроков этапа
Для некоторых услуг может понадобится возможность изменять срок исполнения уже при работе с делом в КАС. Например, в качестве органа власти выступают кадастровые инженеры на субподряде. В зависимости от объема работ им выставляется срок работ по данной услуге. Операционист по умолчанию по опроснику проставит 30 дней и передаст в КАС. А вот КАС должен иметь возможность изменить срок исполнения в ОВ, после оценки объема работ.
При этом сроки исполнения дела изменятся.

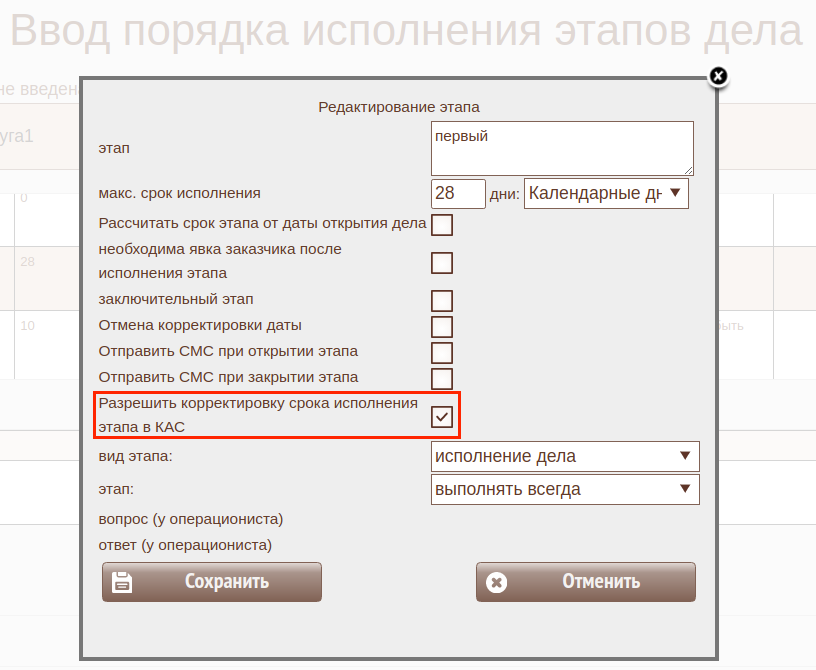

Для этого необходимо в паспорте услуги, в форме "Порядок исполнения этапов дела" у этапа, который может изменится, установить опцию Разрешить корректировку срока исполнения этапа в КАС

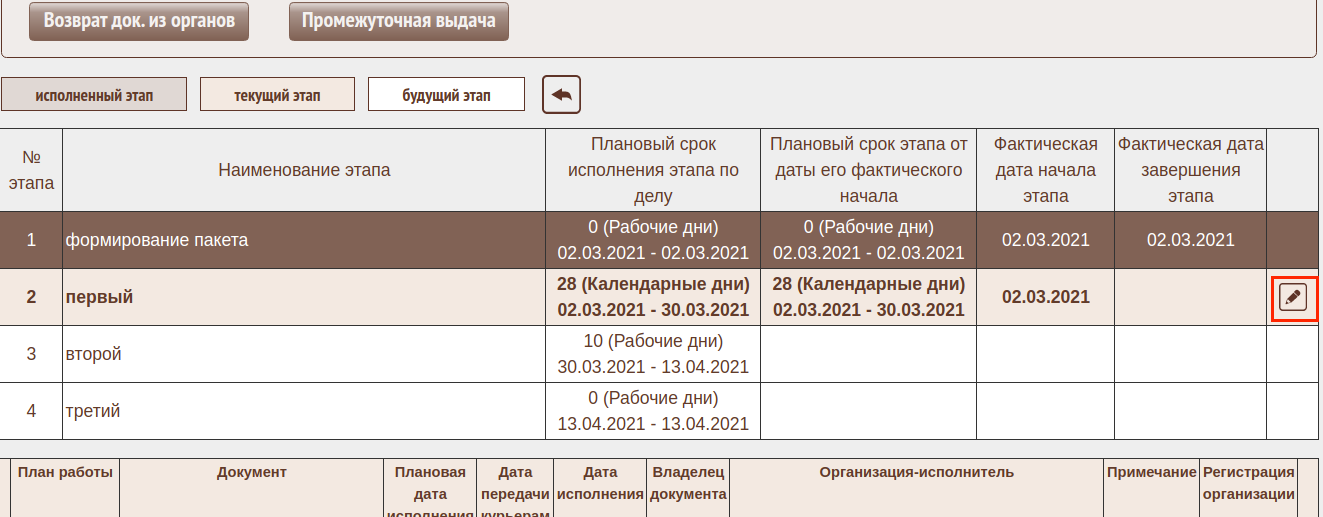

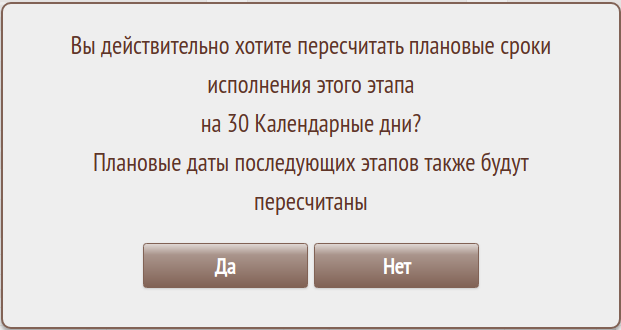

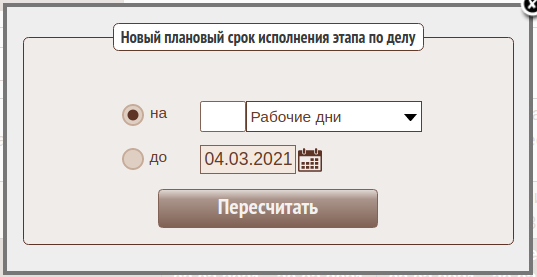

Этапы КАС будут рассчитаны по указанным срокам, но для незакрытого этапа с установленным разрешением в форме "Работа с делом" будет доступна кнопка корректировки сроков Здесь нужно указать новый срок исполнения этапа: или на определенное количество дней (месяцев), или до определенной даты.
После подтверждения

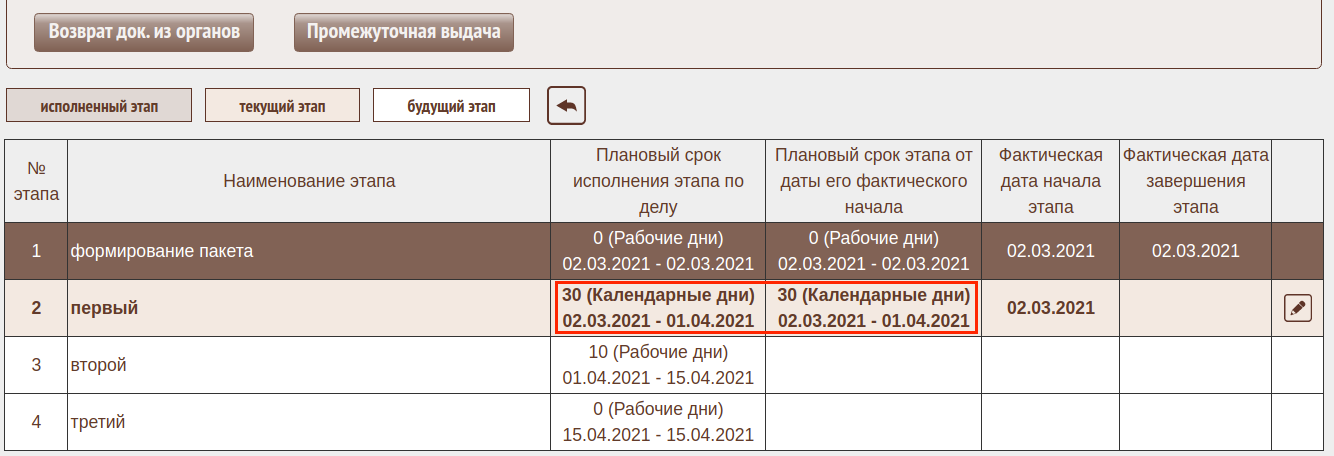

будет произведен новый расчет сроков данного и последующих этапов
